南网广西梧州供电局剑指“灰犀牛” 连续奋战15个寒夜消除线路隐患

快讯
0 53761

电头条新闻广西梧州2024年1月23日讯(通讯员 江龙剑 潘达锋)1月19日凌晨3点28分,随着110千伏苍龙线最后一相导线弧垂调整的完成,南方电网广西梧州供电局连续奋战十五个寒夜的跨越南广高铁封网跨越施工也顺利结束,标志着梧州网区所涉及25处跨越高铁“灰犀牛”隐患已全部整改完成。

据了解,110千伏苍龙线路跨越的南广高铁车次密、时速快,是中国华南地区铁路通道的主干部分之一,也是中国“八纵八横”高苏铁路广昆高铁的组成部分。为保障群众春节返乡出行,最大程度减小施工对铁路交通的影响,梧州供电局与铁路部门经过多次协商,将施工时间定在了零点至凌晨5点高铁“天窗”时段。

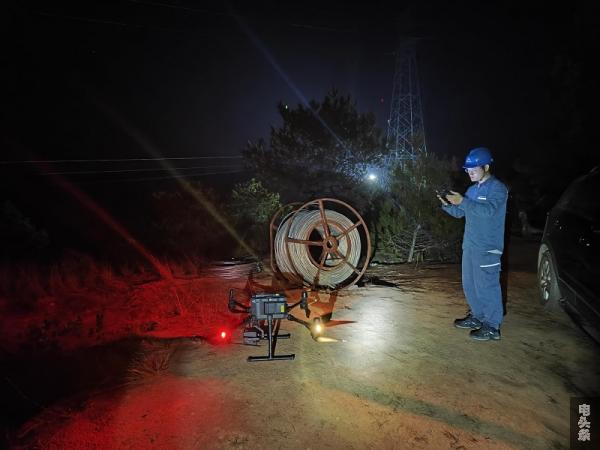

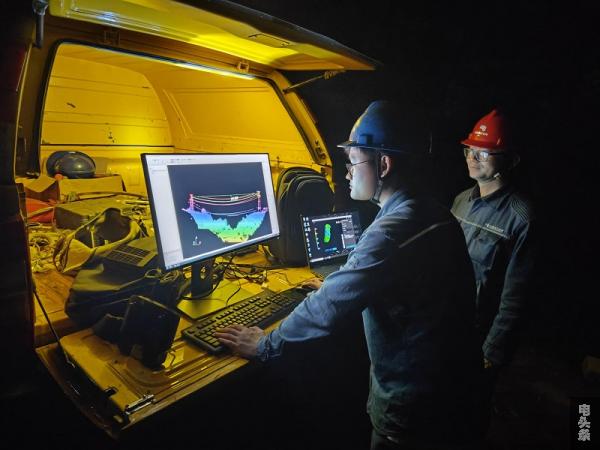

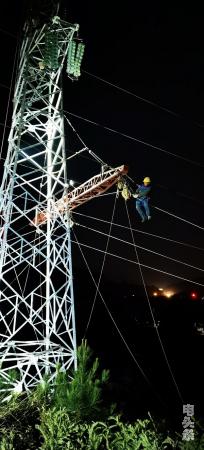

本次施工是将110千伏苍龙线36号塔至37号塔进行由老旧的砼杆改造自立式铁塔,导线的放线与拉线成为了此次工作的重点和难点。为了确保检修改造计划顺利进行,梧州供电局多次进行现场勘查,深入分析施工风险,细化工作任务安排,妥善制定检修方案,克服冬夜寒冷、夜间施工视野局限等不利条件,并抽调经验丰富的骨干人员补充现场安全管控力量,最终顺利完成本次施工工作。

截止目前,梧州供电局已完成248项10千伏及以上输电线路跨越铁路、一级及以上公路、通航河流、临近加油站(加气站)的隐患排查整改。下一步,梧州供电局认真总结隐患治理经验,加大隐患整改力度,全力以赴推进“三跨两临近”隐患整改,及时消除剩余的78项安全隐患,夯实设备安全基础,助力经济社会健康快速发展,为春运保驾护航。
